الفرق بين ال Critical و ال Longest Path

أولاً: Critical

الـ Critical Activity هي أي نشاط Total Float = 0

يعني ببساطة:

 لو النشاط اتأخر يوم واحد → المشروع كله هيتأخر يوم واحد.

لكن في البريمفيرا فيه حاجةكدا صغيرة:

 أحيانًا يظهر لك أكتر من مسار Critical بسبب حسابات الـ Float أو القيود (Constraints).

يعني ممكن تلاقي:

أكثر من سلسلة Activities كلها Float = 0

لكن مش كلها هي اللي فعلاً بتحدد نهاية المشروع.

ثانياً: Longest Path

الـ Longest Path هو:

أطول مسار منطقي من بداية المشروع لنهايته.

وده المسار الحقيقي اللي بيحدد تاريخ انتهاء المشروع.

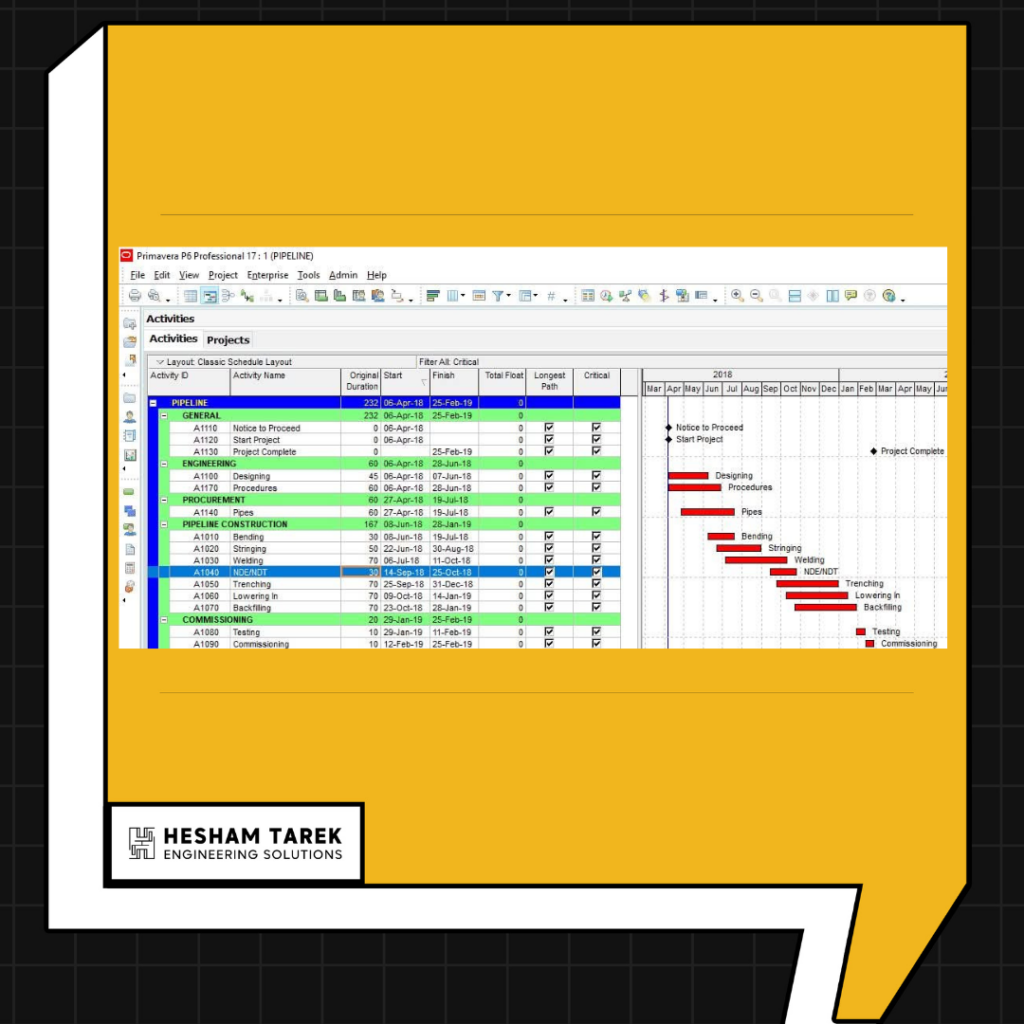

و اوقات كتيير بنعتمد علي Longest Path Analysis في شغلنا

حاجة مهمة اللي لازم أي مهندس يعرفها

ليس كل Critical هو Longest Path

لكن كل Longest Path هو Critical.

يعني:

Longest Path = المسار الحقيقي لتأخير المشروع
