أسرار تنفيذ أعمال المباني: من “القد” حتى “التقفيل” | الدليل العملي لمهندس الموقع:
يعتقد البعض أن بند المباني مجرد “رص طوب”، لكن الحقيقة أن جودة هذا البند هي التي تحدد نجاح أو فشل بنود البياض (المحارة) والدهانات والسباكة لاحقاً. إليكم خارطة الطريق لتنفيذ واستلام أعمال المباني بأعلى جودة احترافية:
1️⃣ مرحلة التجهيز والتشوين (قاعدة الأمان الإنشائي)
قبل أن يبدأ البنّاء في وضع أول طوبة، هناك قواعد ذهبية:

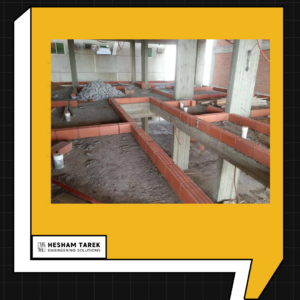

توزيع الأحمال: يتم تشوين الطوب والأسمنت والرمل حول الكمرات والأعمدة فقط. إياك والتشوين في منتصف “البواكي” (Slabs) لتجنب حدوث ترخيم (Deflection) أو إجهادات غير محسوبة للسقف.

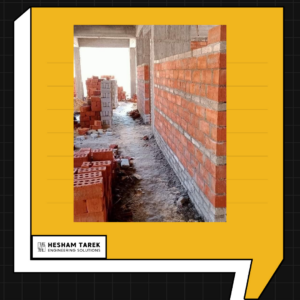

سقاية الطوب: رش الطوب بالماء ليس مجرد تنظيف، بل هو ضرورة لمنع الطوب من امتصاص مياه “المونة” (الأسمنت)، مما يضمن اكتمال التفاعل الكيميائي وتماسك الحائط. كما يساعد في غسل الأملاح والقلويات التي قد تسبب “تزهير” الحائط مستقبلاً.
2️⃣ ضبط المناسيب (ميزان الشرب)
الدقة تبدأ من هنا. يتم نقل “شرب الدور” (غالباً +1.00 م من منسوب التشطيب) على كافة أعمدة الدور باستخدام ميزان الخرطوم أو الليزر. هذا الشرب هو المرجع الوحيد لضبط ارتفاع جلسات الشبابيك، والأعتاب، وفتحات الأبواب.
3️⃣ مداميك “القد”: دستور الغرفة

مرحلة (القد) هي أهم خطوة لضبط التربيع والزوايا:
يتم بناء أول 3 مداميك من الطوب الأسمنتي المصمت (لقوته في تحمل الرطوبة ومنع النشع).
يجب الالتزام التام بأبعاد اللوحات المعمارية و”تربيع” الغرف (التأكد من أن الزوايا قائمة).
ملحوظة ذهبية: عند تحديد فتحات الأبواب، نزيد 5 سم على عرض الفتحة المذكور في اللوحة (لتعويض قيمة الحلق الخشبي أو بياض المحارة)، حتى لا نضطر للتكسير لاحقاً.

4️⃣ “الساعي” وضبط الرأسية
لضمان حائط مستوٍ تماماً (Plumb):

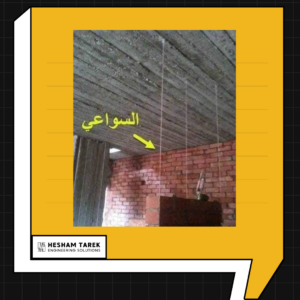

يتم شد خيط رأسي (خيط الساعي) في بداية ونهاية كل حائط لضبط الرأسية تماماً.
يتم شد خيط أفقي بين خيطي الساعي لضبط استقامة كل مدماك يتم بناؤه.

البناء يستمر حتى الوصول لمنسوب “جلسات الشبابيك” مع التأكد من وزنها بالميزان.
5️⃣ الأعتاب: سر الأمان فوق الفتحات

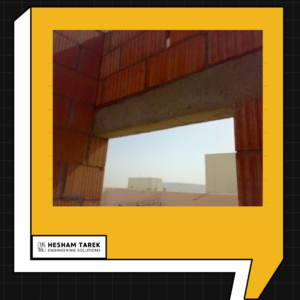

عند الوصول لارتفاع (غالباً 2.20 م)، نبدأ في تركيب الأعتاب:
يجب أن يركب العتب على المباني من الجهتين بمسافة لا تقل عن 20 سم يميناً ويساراً (Bearing length) لضمان توزيع الأحمال بشكل آمن.
كلما زاد بحر (عرض) الفتحة، يجب زيادة طول العتبة وعمقها وتسليحها.

6️⃣ التقفيل والربط مع الهيكل الإنشائي
المرحلة الأخيرة هي إنهاء الحائط بتلاقيه مع الكمرة أو السقف (التقفيل):
يتم “تشحيط” الحائط جيداً باستخدام (الكانات) لربط المباني بالأعمدة الخرسانية لمنع ظهور شروخ فاصلة مستقبلاً.
يُفضل استخدام “الكانات المعدنية” كل 3 مداميك لربط الطوب بالعمود الخرساني لزيادة جساءة الحوائط ضد الأحمال الجانبية.
💡 نصيحة أخيرة لزملاء الموقع:
استلامك لـ “القد” بشكل صحيح يوفر عليك 80% من مشاكل استلام المحارة. لا تتهاون في تربيع الغرف ووزن السواعي!
